第七步:画房子标准图。
这块,我称之为"复尺"。毕竟开发商的图纸只是施工图,实际建完房子,内部是有误差的。所以要根据实际测量的尺寸,再重新画一个平面墙体图。这个图要跟实际一致,横梁、柱子、窗户、下水、管道都要一致;否则到时候家具差1cm放不进就是放不进的。
当然,这步要不会画的话,也只能找人画。这里提一下,装修公司的免费量尺、免费设计的目的是拉生意,测量和画图可能会很敷衍粗糙粗心,请留意。
第八步:复尺后的家具布置,装修设计最重要的一步。
这次的目的是根据实际情况(如厕所能否放蹲厕,坑洞位置能否改,电箱在的墙拆不拆,烟道和预想的炉灶位置有多远,非承重墙拆不拆)和生活需求,在取舍,进行平面规划,平面布置。敲定这张图纸,才有家里的功能空间划分,后续水电位置,且家具尺寸等也能敲定。
很多人觉得这步可能很容易,没有难度,不就是摆积木。可以,觉得容易的可以自己摆。虽然说这步的画图是没多大技术,但和生活需求的结合以及细节的处理,才是这步的关键——这个关键也是在沟通上。
按我的沟通需求,电话语音聊一小时是最少的,很多陆陆续续聊甚至每天都要聊起码两小时。诸如确定常住人口、有啥生活爱好都是沟通中必须且常规的内容;优秀的设计师会提点你在装修设计中容易忽略的生活事项,也会在当业主会见到不同的东西、改变想法后一起讨论优点缺点(而不是如销售一样一味附和)。
第九步:搭建3D房子模型。

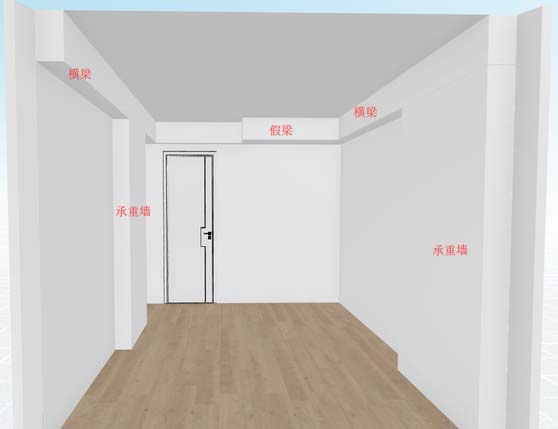

根据第7、8步的尺寸,等比在3D平台上完全复原房子,要保证跟现实情况一模一样。虽然对很多家装不一定非得做这一步,不过如果能做一下对自己房子有个整体的概念,知道哪些柜子不适合做到顶(会有梁),哪里墙壁不是平的(有承重墙+薄墙)的这些细节,也是好的。
第十步:效果图。
对于自己家房子装修来说,效果图的出发点不应该是“好看”,而应该是对色彩、功能、设计等进行“验证”。
逐个验证之前所选的吊顶、瓷砖、墙漆、家具等拼合起来是否真适合你家房子实况并符合你的喜好。比如看上别人的拉平过道的吊顶,却忽视了自家房子过道有横梁,拉平后层高仅2.2米,过道还是5米长的,就会压抑了。
无论是平面图还是效果图都需要和房子实际情况一致,和装修最终想法一致;若觉得凑合就行,那掉坑也行。不和实际一致的效果图,即便便宜到不要钱也只能是参考,没有效果图应有的价值。
第十一步:施工图。
施工图是完整设计不能缺的一步,它要结合家具布置、家具内部结构、效果图等,确定具体的拆墙砌墙、水电、门窗、打孔、吊顶、背景墙、定制家具、地砖铺贴等的最终位置或长相,并以此作施工量计算、还可给施工人员作为施工要求。
施工图往往不是一张图纸:平面布局图敲定布局后就一张图纸、效果图可以是一个3D链接,但施工图会有多张图纸——拆墙图、砌墙图、水路图、电路图、吊顶设计、背景墙设计、地砖铺贴设计、定制家具设计等等。
关于家具内部结构设计。
现在的很多家具,都是以好看来说,但收纳量往往没有充分利用。就比如,同空间下,抽屉可收纳的衣物肯定比挂衣服多。可能做家具的时候会觉得抽屉的钱贵,但实际塑料盒子的钱也并不便宜。如何充分利用柜子空间,并且达到方便用,方便收,是一个有意思的研究。
第十二步:装修预算。
吊顶走电要电线几米?拆墙要拆几米?插座数量、灯数量、筒灯数量、电线预估、定制家具数量、现货家具数量、瓷砖铺贴面积、木地板铺贴面积、刷墙面积等的:这些数量最好自己算好,都列在一个表格里;然后问问周围邻居或网络查找价格,把价格标算出来。
数量上你要比装修公司更了解,价格上让你明确价格范围。
装修公司最喜欢的坑就是:你根本不知道电线走了多少米,我可以随便写。(你不知道施工量有多少,也就不知道这个价格是否适合)。
